De reparatie

Het verdict van de specialisten

Zoals in het vorige hoofdstuk gezegd, kwamen er 2 specialisten aan te pas.
De eerste om de schade te bepalen en te zeggen welk soort specialist moest komen voor dit soort schadegeval en de tweede om te zeggen hoe de reparatie moest uitgevoerd worden om herhaling te voorkomen.

De aannemer heeft dit niet graag gehoord, maar hij moet de volledige muur afbreken, tot de laatste steen.
Dan gaat hij een nieuwe sokkel moeten leggen, met een lichte helling naar achteren.
Hij gaat ook die draineringslaag moeten leggen, met textiel en grof gebroken steen.

Hij gaat dus een muur moeten bouwen volgens de regels der kunst.
Maar goed dat we die factuur niet moeten betalen.

En dan afwachten

Maar het zal waarschijnlijk iets langer duren dan een week deze keer.

De verzekering

Ook de afhandeling van het verzekeringsdossier heeft lang geduurd.
Telkens we de aannemer belden kon hij ons enkel antwoorden dat hij de verzekering zou contacteren en dat het dossier nog altijd niet vrijgegeven was.
Het duurde zelfs zo lang dat we zelf op zoek gingen naar de verzekeringsmaatschappij, het kantoor en de persoon die het dossier beheerde.
We hebben dan zelf die persoon gecontacteerd en die wist ons te vertellen “dat het dossier geblokkeerd zat in Parijs”. Kortom, dat er niks aan te doen was…

Nou, de maatschappij zou snel weten dat we ons niet zomaar met een kluitje in het riet zouden laten sturen.
Vermits we benadeelde partij waren en niet de verzekeringsnemer -dat was de aannemer- konden we geen beroep doen op bemiddeling.
Volgens specialisten bleef er ons maar één mogelijkheid open: een burgerlijke zaak starten met schadeloosstelling per dag vertraging. Maar we moesten eerst wel de verzekeringsmaatschappij verwittigen dat we zulks overwogen.
Zo gezegd, zo gedaan…

… En Oh Wonder !!!!

2 weken later werd het dossier gedeblokkeerd en mocht de aannemer beginnen.
Hadden we dat dreigement maar vroeger gebruikt…
… Maar volgens één van de experts die we naderhand gesproken hebben was dit dossier snel afgehandeld. Hij kende dossiers die tot 10 jaar aangesleept hebben.

Zomer 2019

In september kwam het zware materiaal opnieuw aan en kon begonnen worden.
Eerst moest de oude muur afgebroken en het oude waterzuiveringsstation verwijderd worden. Dat gebeurde op 1 enkele dag.
Deze kraanmachinist was nog een groter kunstenaar dan de vorige. Zoals hij met die machine en de stenen omging…

Dan eerst een nieuw sokkel, Om zeker te zijn van een goed houvast is de machinist op sommige plaatsen 2 meter dieper gegaan dan de oorspronkelijke muur. Echt impressionant om zien.
Dan moest de “drainage” (waterafvoer) gelegd worden. Nou, daar kroop heel wat steen en steentjes in. Ook nog een goede drainageleiding van een deftige diameter en natuurlijk heel wat vierkante meters geo-textiel.

En dan: de muur zelf.

De machinist had de basis een beetje verder naar beneden gebracht, kwestie van niet te veel oppervlakte te verliezen bovenaan. Ah ja, de muur moest een zekere helling achterwaarts krijgen waardoor er terreinverlies was.
En dan de (her)opbouw:
We hebben nog nooit iemand zo lang en zo luid horen vloeken als die machinist wanneer hij weer eens niet de juiste steen vond, of de steen niet wou gaan liggen zoals het moest.
We konden hem zelfs horen tot in de moestuin 200 meter verder.

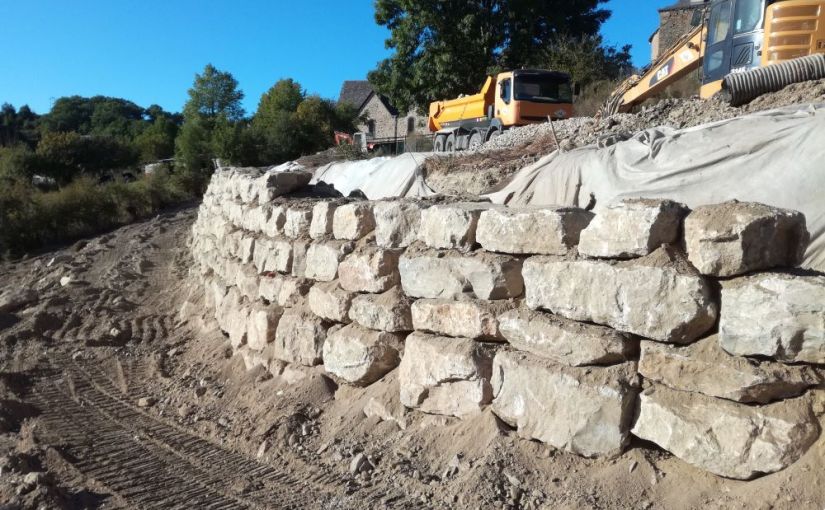

Maar zoals je op de foto bovenaan kan zien, ligt de muur mooi “achteruit” en steunt hij goed.
Hij heeft in ieder geval geen vin verroerd met de zware regens van november.

Beplanten

Vermits de muur zo mooi op de zon gericht ligt en dus heel veel warmte kan opslaan, zelfs in de winter, hebben we er een aantal kiwi’s en druivelaars tegenaan geplant.
Kwestie van later lekker eigen fruit te hebben.
.


⇐ De instorting De waterzuivering ⇒

Foto : Een mooie muur volgens de normen
(c) Marcel & Marielle
